TIẾN ĐỘ GREEN LITTLE TOWN THÁNG 4 – SẴN SÀNG BÀN GIAO

Trong tháng 4, dự án Green Little Town tiếp tục ghi nhận những chuyển biến tích cực khi tiến độ thi công được đẩy nhanh trên toàn khu. Các hạng mục nhà ở thấp tầng, khu chung cư hỗn hợp và hạ tầng kỹ thuật đều đang được triển khai đồng bộ, đảm bảo bám sát kế hoạch đề ra.

Tiến độ thi công khu thấp tầng

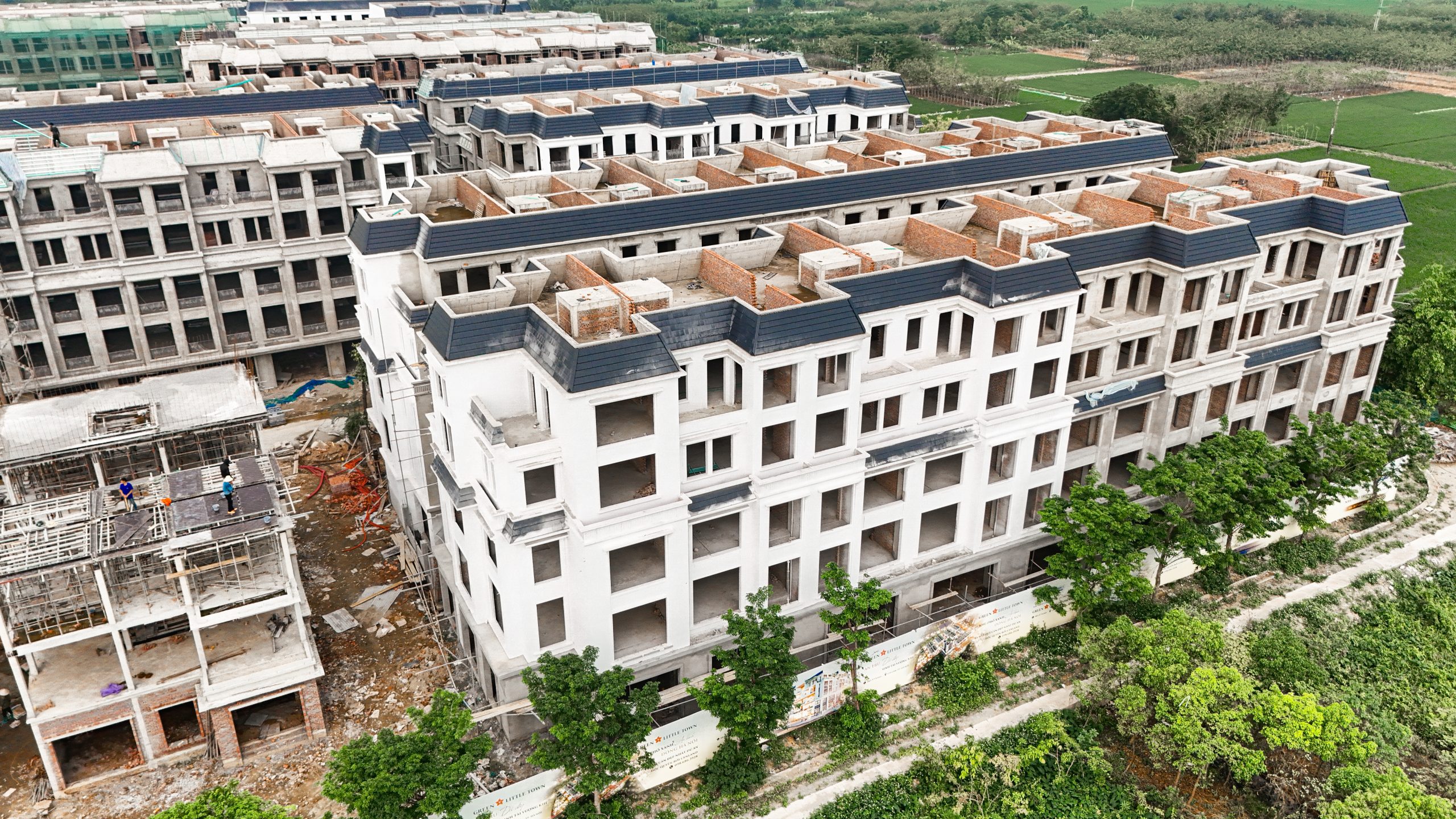

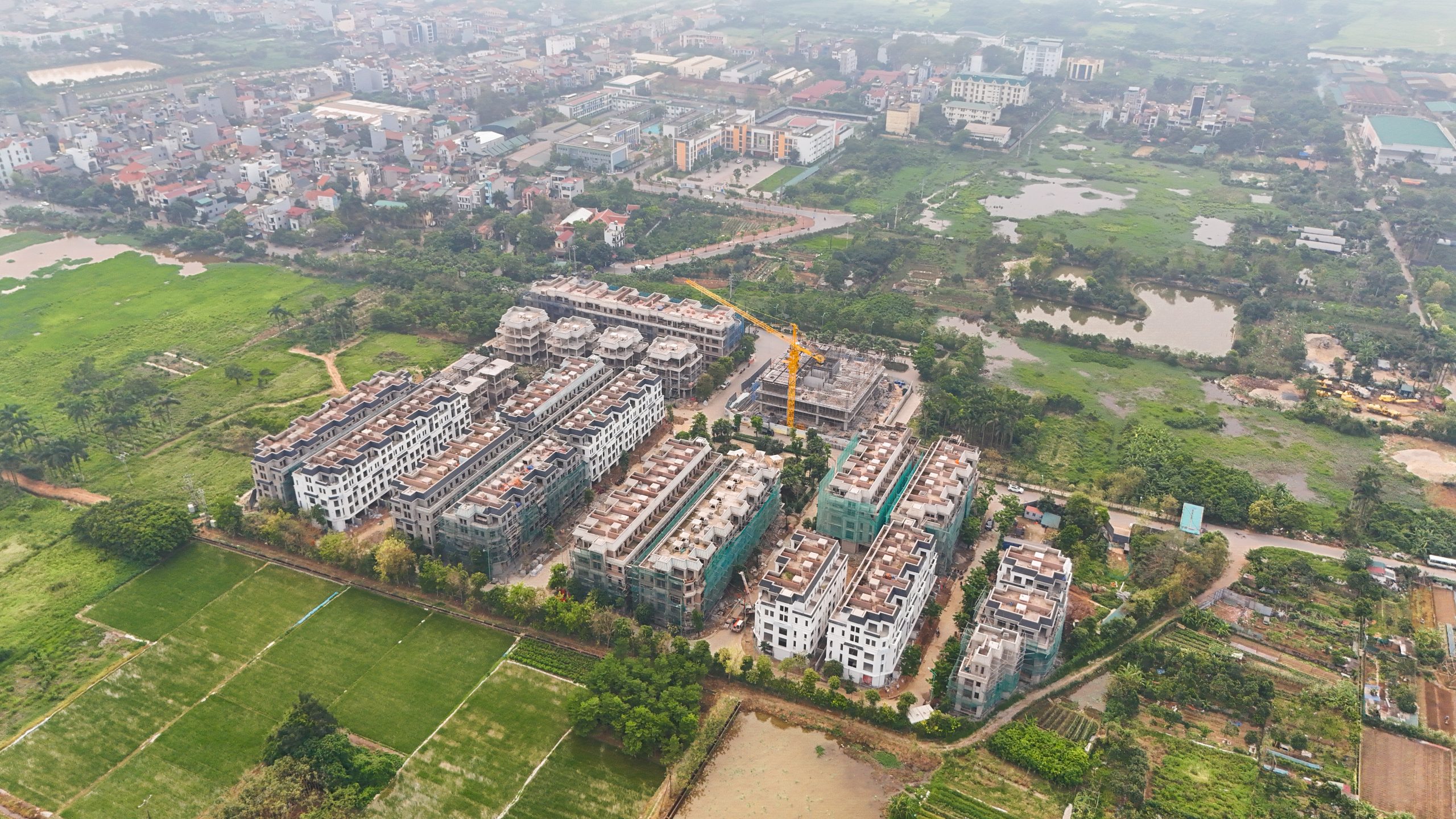

Khu nhà ở thấp tầng hiện đã bước vào giai đoạn hoàn thiện tại nhiều phân khu. Phần lớn các căn đã hoàn thành kết cấu chính, bao gồm sàn mái và xây tường, đồng thời đang được triển khai các công đoạn hoàn thiện như tô trát, sơn ngoài và thi công cổng, hàng rào. Một số căn còn lại đang trong quá trình thi công các hạng mục cuối của phần thô, bảo đảm tiến độ chung của toàn dự án. Nhìn chung, tiến độ khu thấp tầng đang được kiểm soát tốt, với nhiều căn đủ điều kiện chuyển sang giai đoạn hoàn thiện và sẵn sàng cho kế hoạch bàn giao.

Tiến độ khu chung cư hỗn hợp và hạ tầng kỹ thuật

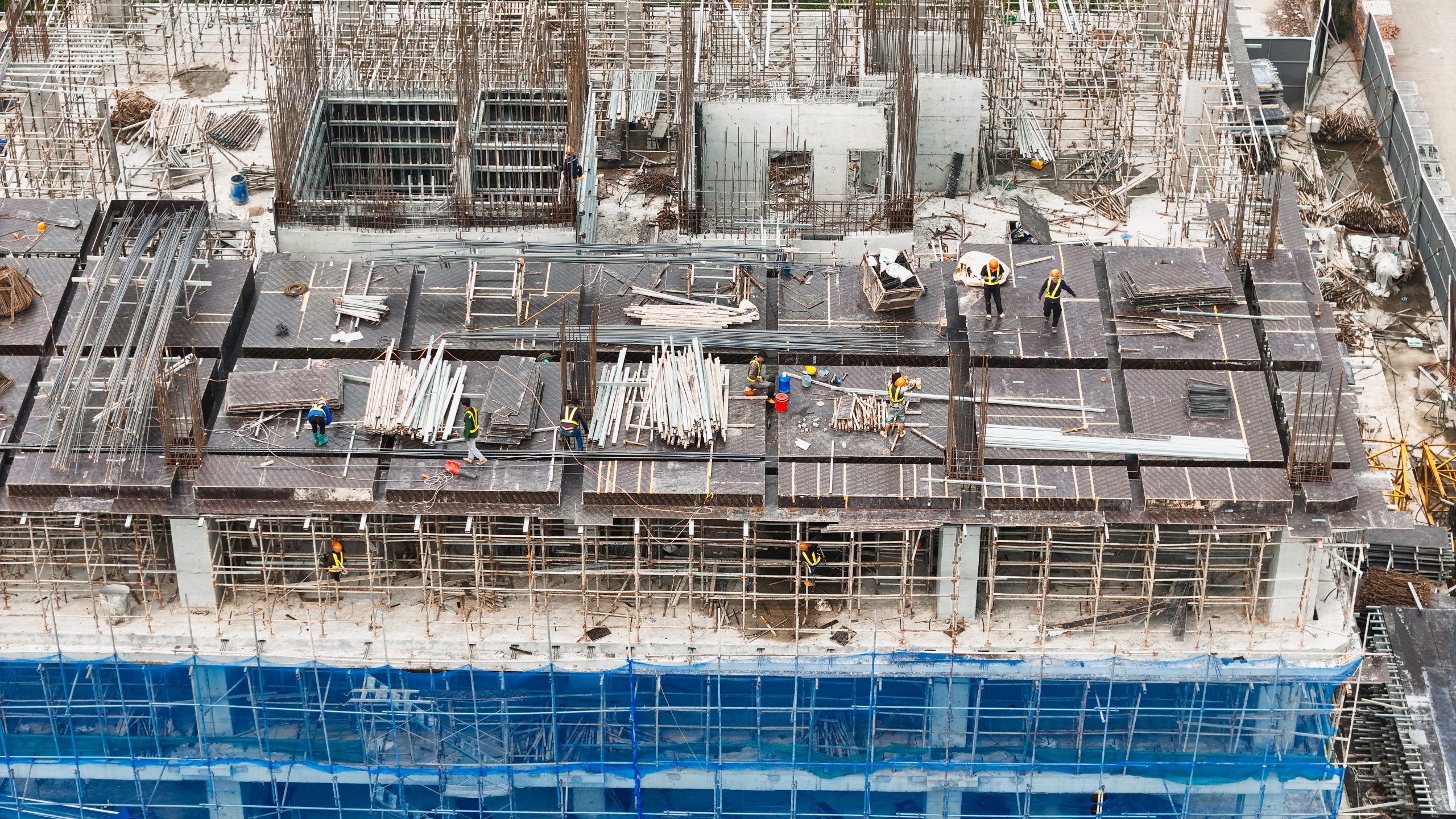

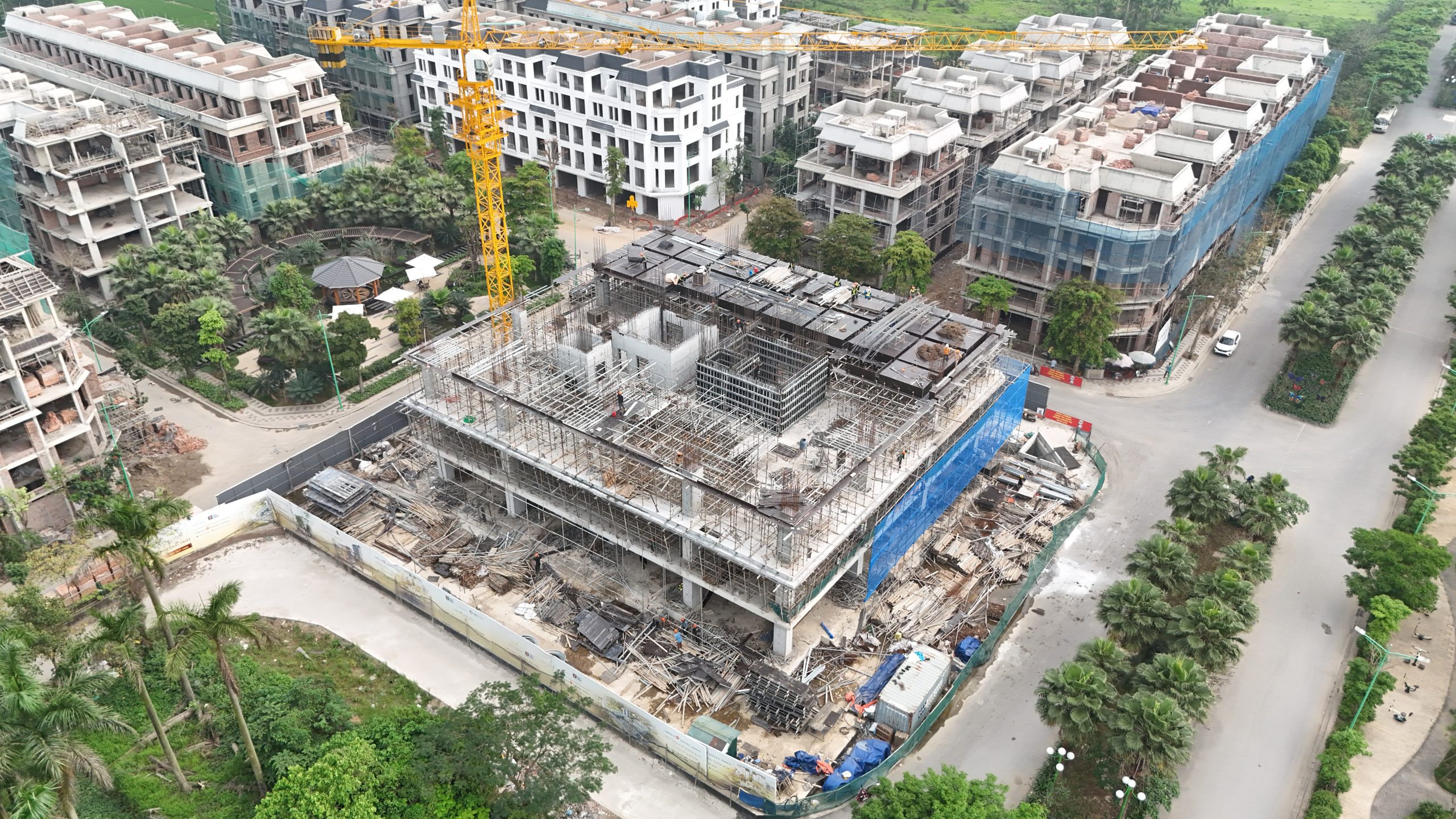

Đối với khu chung cư hỗn hợp, dự án đã hoàn thành thi công phần thô tầng hầm và hiện đang triển khai thi công bê tông cốt thép sàn tầng 4. Công tác thi công diễn ra liên tục, đảm bảo chất lượng và an toàn theo tiêu chuẩn kỹ thuật.

Song song với các hạng mục xây dựng, hệ thống hạ tầng kỹ thuật cũng đang được đẩy mạnh nhằm đảm bảo tính đồng bộ toàn khu. Các tuyến điện, nước tại tuyến 3 và 4 cùng với hạng mục vỉa hè tuyến 1 đang được triển khai và dự kiến hoàn thành vào ngày 30/05. Đây là bước quan trọng để hoàn thiện diện mạo đô thị và phục vụ nhu cầu sinh hoạt của cư dân trong tương lai.

Tháng 4 cũng đánh dấu cột mốc quan trọng khi dự án bắt đầu bàn giao những căn nhà đầu tiên đến khách hàng. Với tiến độ thi công được đảm bảo, các hạng mục hoàn thiện đang được triển khai đồng loạt cùng kế hoạch bàn giao rõ ràng, Green Little Town đang từng bước hiện thực hóa mục tiêu trở thành khu đô thị xanh, hiện đại và đáng sống trong khu vực.

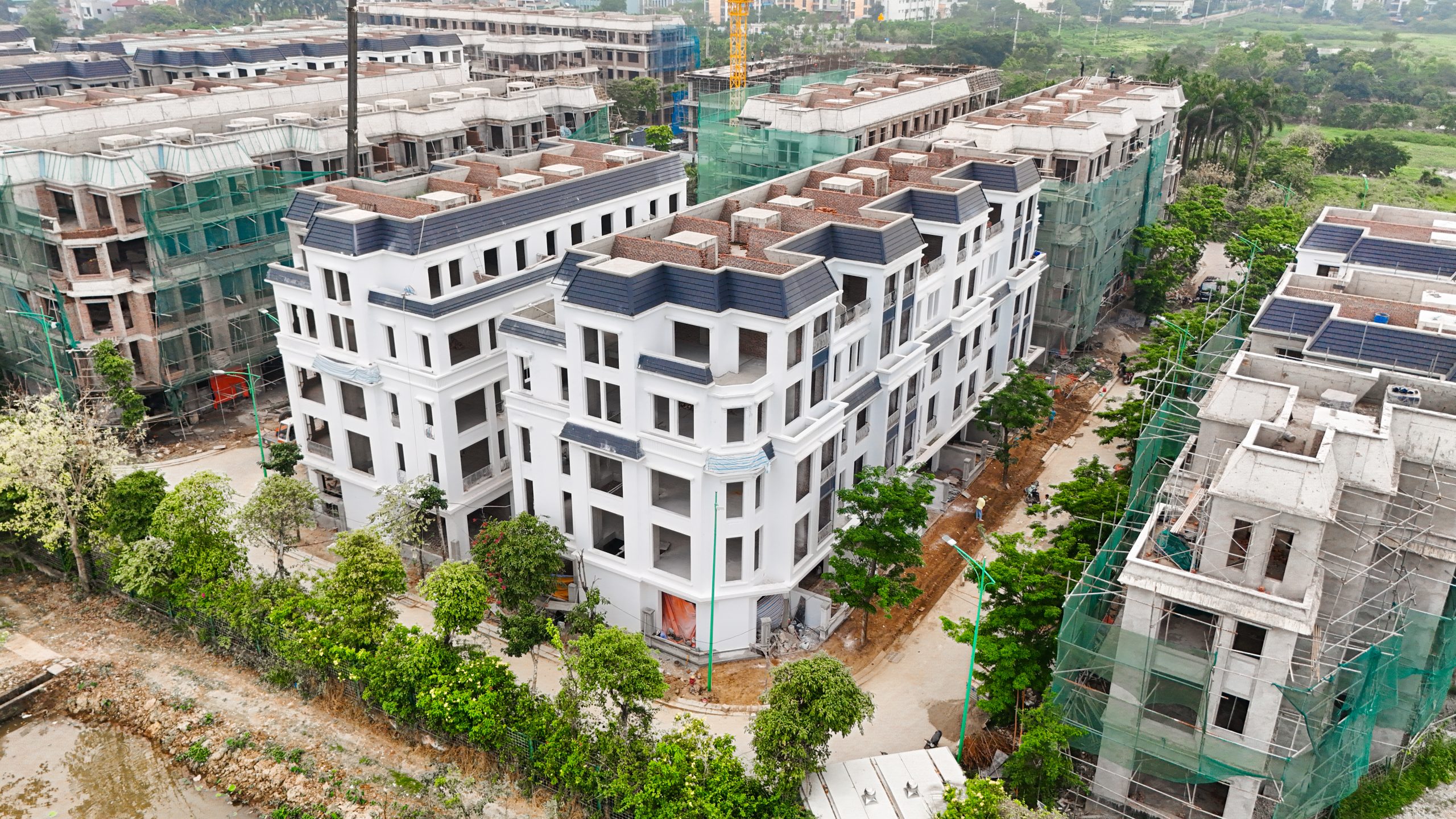

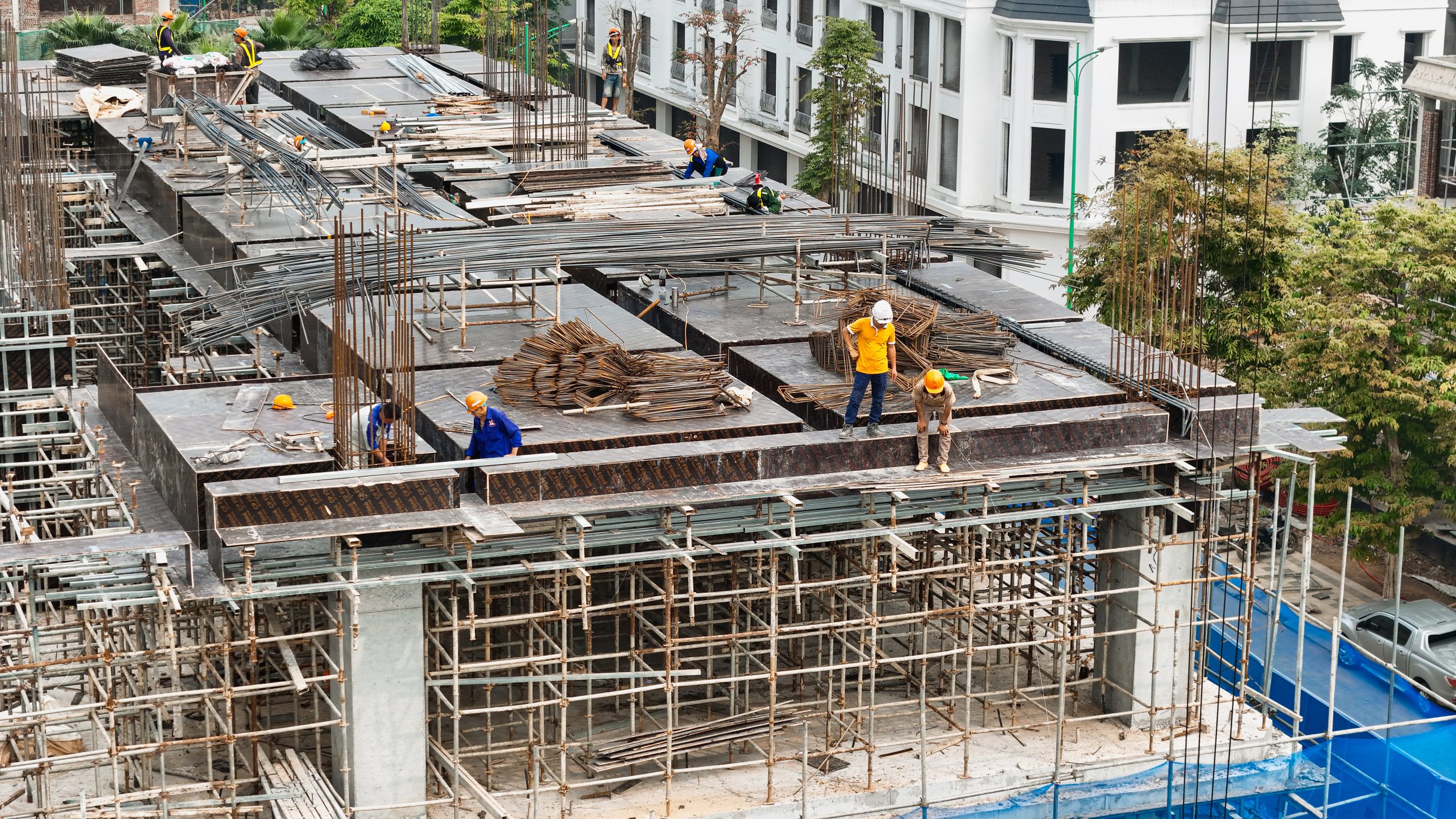

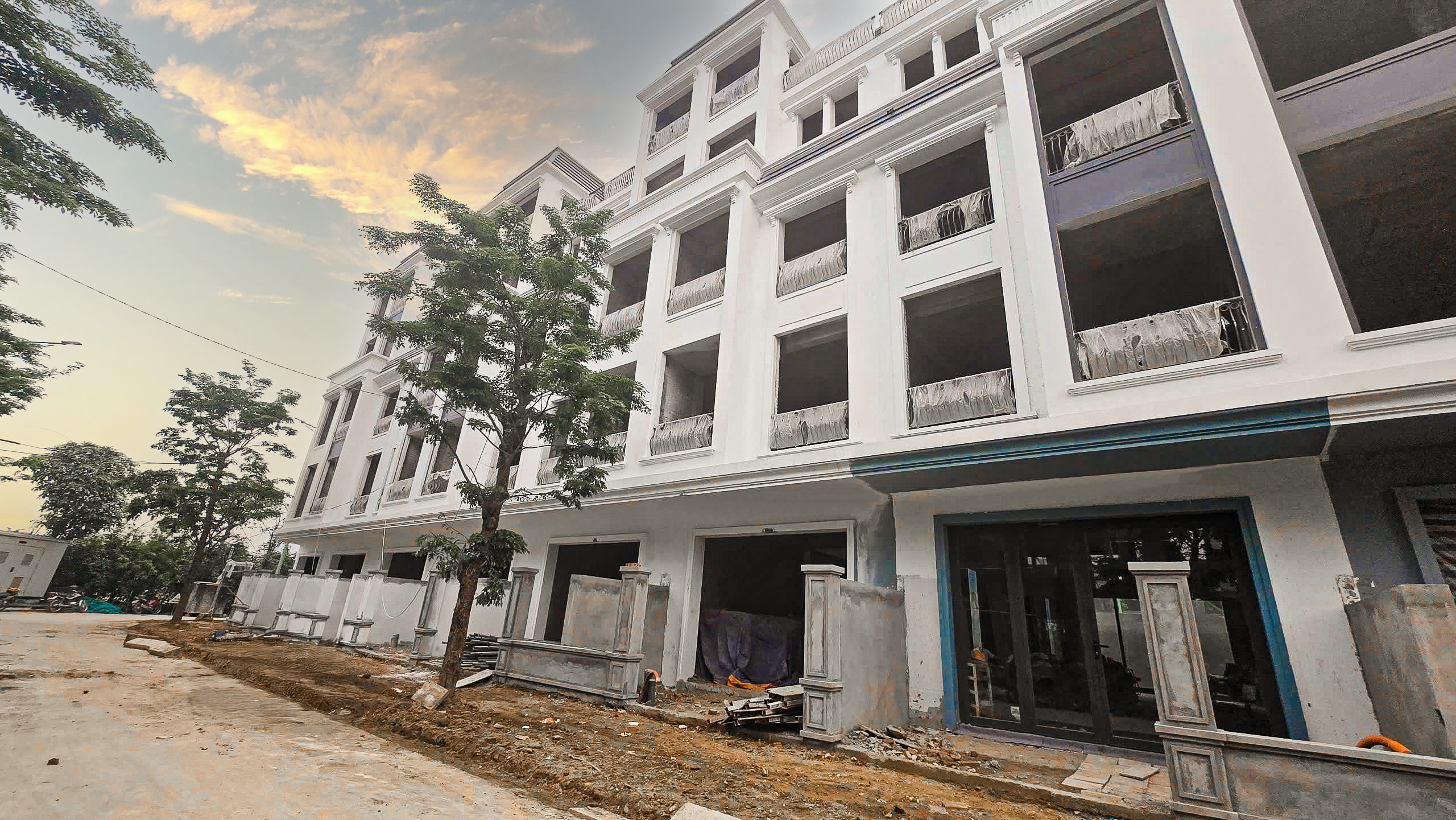

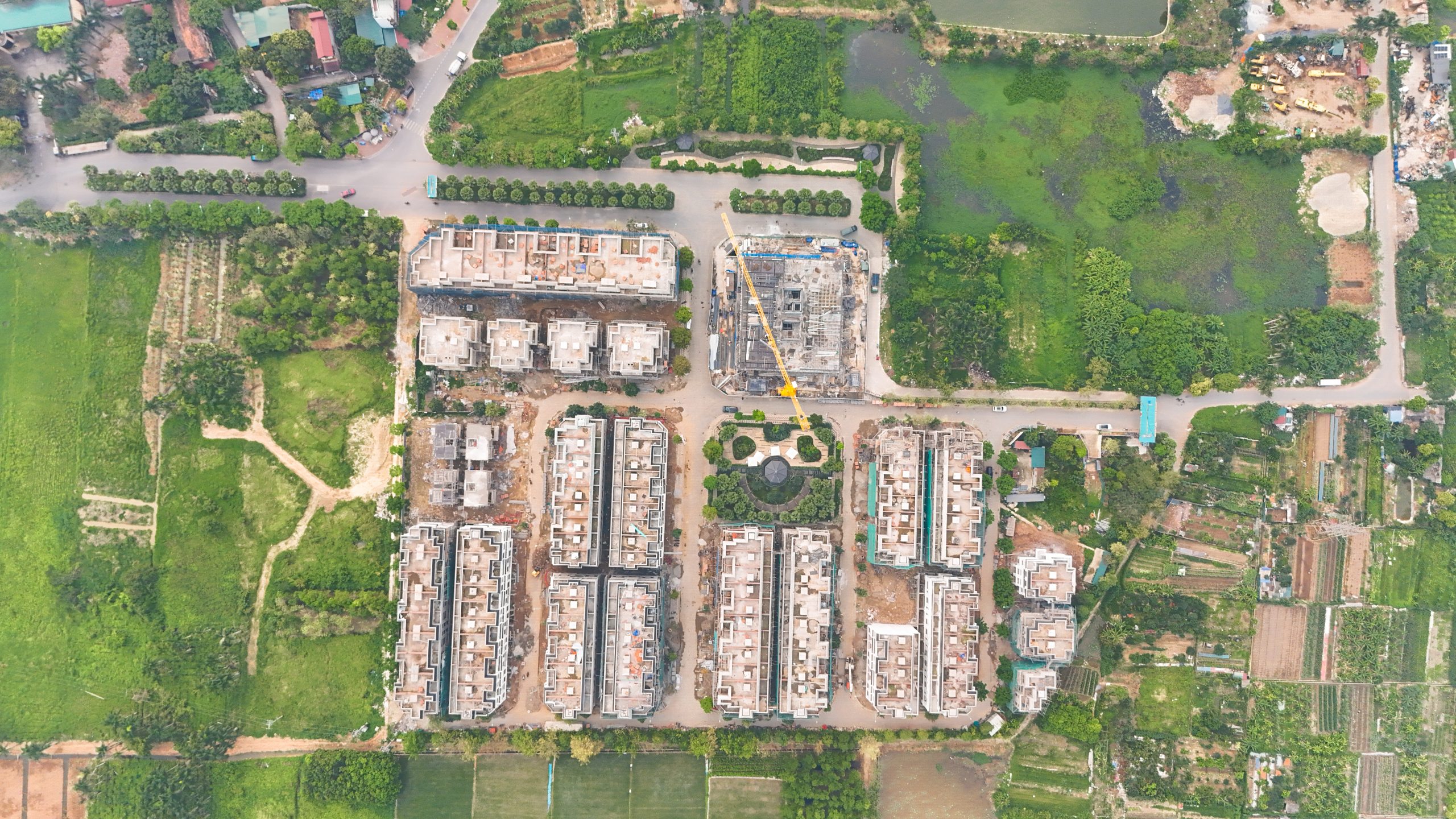

Một số hình ảnh khác của dự án:
